РАЗДЕЛ 1. МОНТАЖНЫЙ РЕГЛАМЕНТ
1. СТЕНЫ, ВОЗВОДИМЫЕ С ИСПОЛЬЗОВАНИЕМ ОДИНАРНЫХ ПАНЕЛЕЙ EMMEDUE
Здания, построенные по этой системе, должны иметь не более двух этажей — цокольный и второй, при этом верхний этаж должен быть построен из ребристых панелей перекрытия Emmedue M2 и покрыт обычным легким бетоном. Несущие бетонные сердечники с арматурой при необходимости будут спроектированы инженером проектировщиком Вашего проекта.
Наружные стены должны быть построены с использованием простых одиночных панелей Emmedue M2, каждая из которых состоит из штукатурки толщиной 12 мм, набрызга толщиной 35 мм на полистироле толщиной в зависимости от Вашего региона по расчётам, с внутренним слоем из набрызга толщиной 35 мм, покрытым 4- миллиметровым слоем гипсового покрытия. Набрызг должен получить минимальную прочность 25 МПа в течение 28 дней.
1.1.1 АНКЕРОВКА К ФУНДАМЕНТУ

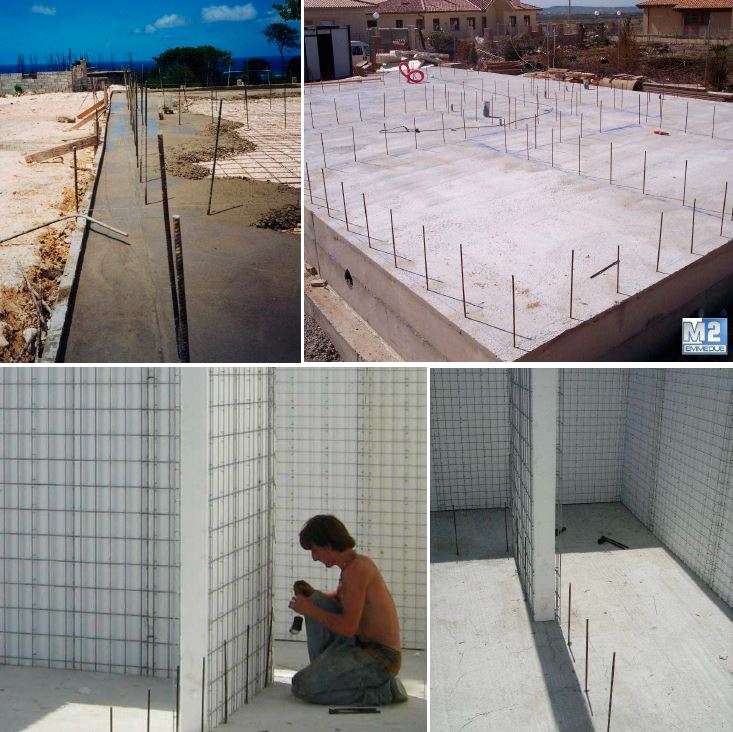

Анкеровка панелей к фундаменту должна выполняться, предусмотрев обвязочную арматуру в количестве, размерами и длиной, и с учетом динамических нагрузок, прилагаемых на основание панели (ориентировочно предусмотрев арматурные выпуски ) Все данные должны быть указаны в разработанном проекте и находящимся у Вас на строительной площадке.

1.1.2 СКЛАДИРОВАНИЕ НА СТРОЙПЛОЩАДКЕ

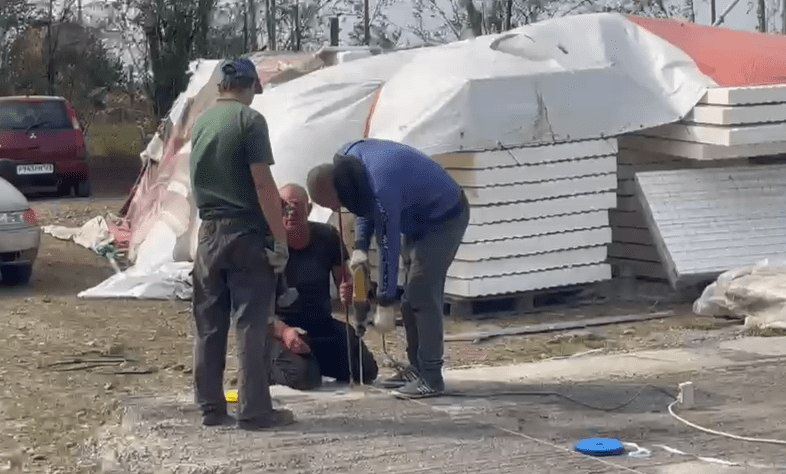

На стройплощадке необходимо выделить участок, по мере возможности крытый, для складирования пане- лей. Необходимо уложить панели на ровную, плоскую и прочную поверхность, неподверженную просадкам, таким образом, чтобы панели можно было уложить в штабеля.
Не рекомендуется укладывать панели на грунт, но в приподнятом над грунтом состоянии во избежание загрязнения панелей с последующим возможным затруднительным прилеганием к ним штукатурки вследствие этого. По этой же причине рекомендуется защищать панели от дождя. Необходимо обеспечить защиту панелей от прямого воздействия на них солнечных лучей на протяжении продолжительных периодов времени, во избежание порчи поверхности полистирола. Кроме того, панели должны быть хорошо связаны для того, что бы гарантировать устойчивости против силы ветра.

От себя хочется дать несколько маленьких и полезных рекомендаций: Если вы заказали панели — то завозите их уже непосредственно прямо перед началом монтажа. Узнайте в Вашем городе есть обязательно рекламная компания, которая занимается рекламными баннерами, проведите с ними переговоры и выкупите у них 2 — 3 использованных баннера — как правило они их реализуют по очень хорошим ценам. Вы получите отличный укрывочный, плотный материал, который верой и правдой послужит вам весь строительный период. Плиты предназначенные для перекрытия — укладывайте вниз, потом перегородки и сверху стеновые — именно с них вы начнёте возведение своего дома.
1.1.3 ИДЕНТИФИКАЦИЯ ЭЛЕМЕНТОВ

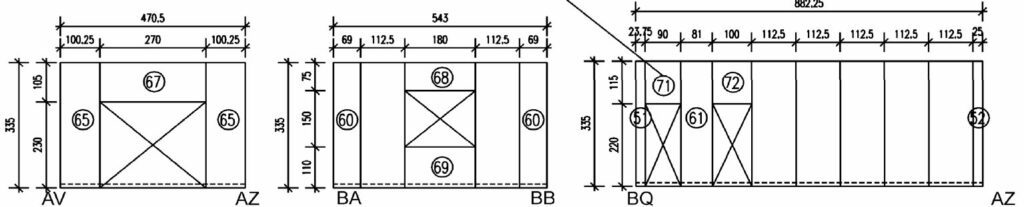

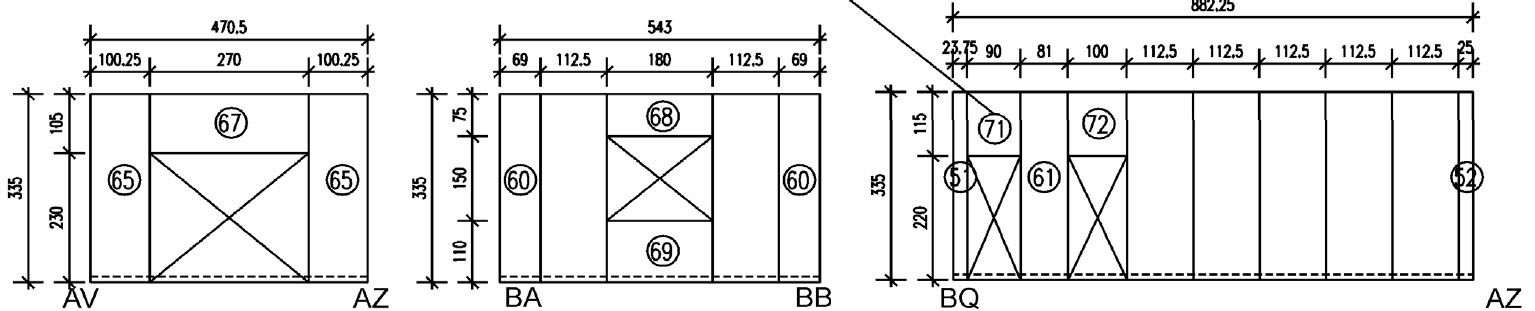

Панели поступают на стройплощадку с нанесенной на заводе-изготовителе идентификационной маркировкой, в которой указывается высота элементов. Вместе с панелями передается маркировочная схема раскладки панелей во время монтажа, предоставляющая указания по правильному монтажу панелей. Маркировочная схема раскладки панелей приводит по каждому этажу проспекты различных привязок конструкции, а также расположение панелей не перекрытий в плане. Кроме этого приводятся указания по операциям резки, которые необходимо выполнить для получения конструктивных элементов нестандартных габаритов.

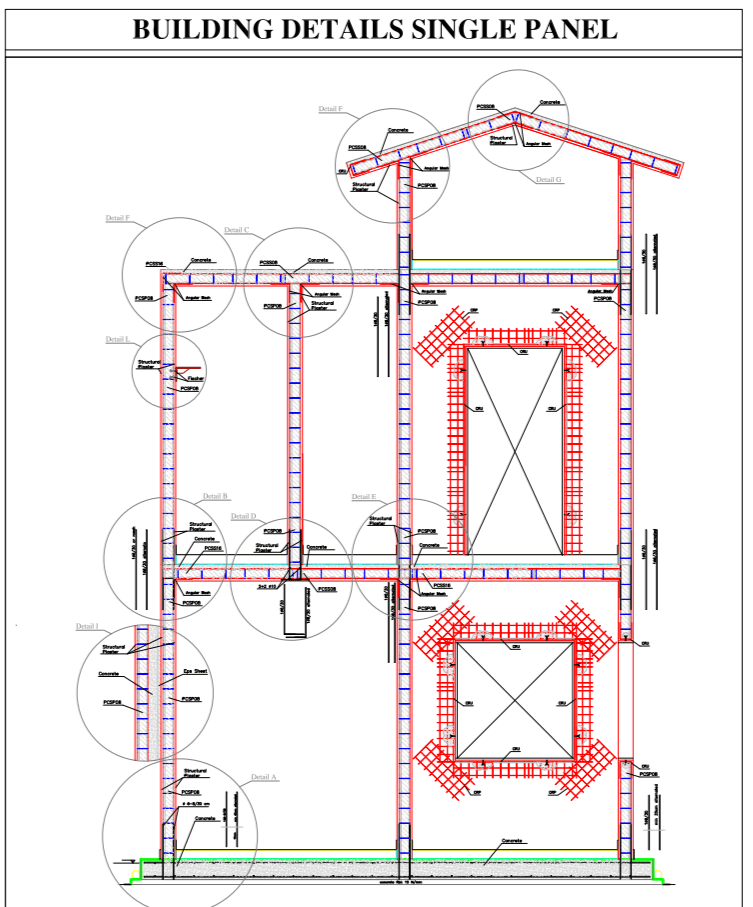

1.1.4 МОНТАЖ ПАНЕЛЕЙ
Панели монтируются на стройплощадке путем привязки их металлической сетки к обвязочной арматуре фундаментов с помощью вязальной стальной проволоки. Для обеспечения непрерывности между элементами панель
EMMEDUE имеет с обеих сторон выступающую сетку, предназначенную для состыковки каждой панели с сеткой прилегающей к ней панели( происходит нахлёст сетки одной панели на другую сетку панели).

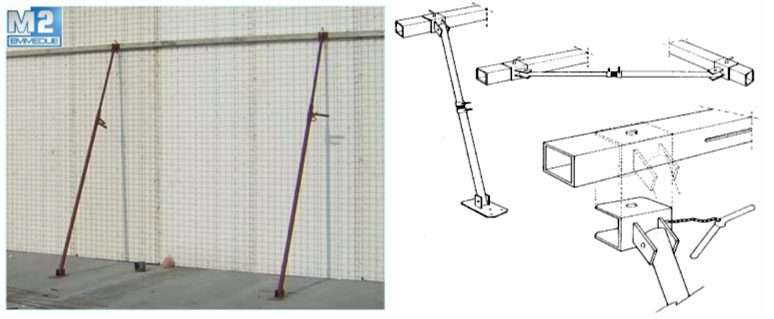

Панели необходимо начать собирать путем размещения их одну за другой между анкерными стержнями и обвязки, начиная с угла, чтобы по мере роста здания конструкция становилась более жесткой.
При монтаже панелей обращайте особое внимание выравниванию
панелей и их вертикальному расположению. Возможные отклонения от вертикального расположения (под 90º к фундаменту) могут привести к ослаблению всей конструкции (чтобы свести к минимуму любую эксцентричную нагрузку на конструкцию), образовавшиеся в результате отклонений пустоты между стыковками плит могут стать причиной неравномерной усадки набрызга и источником появления мостиков холода (Мостик холода (температурный мост) в строительстве — участок ограждающей конструкции здания, имеющий пониженное термическое сопротивление. Это может быть стык между частями конструкции или конструктивный элемент из материалов с более высокой теплопроводностью).
Небольшие отверстия могут быть сделаны после сборки с помощью режущих инструментов, таких как дисковые пилы, ножницы, ножи и плоскогубцы. При резке следует соблюдать осторожность, чтобы свести к минимуму ненужное повреждение полистирольной сердцевины.
1.1.5 — 1.1.6 ДОПОЛНИТЕЛЬНЫЕ УКАЗАНИЯ ПО МОНТАЖУ ПАНЕЛЕЙ


Плоские усиливающие сетки (RG2)

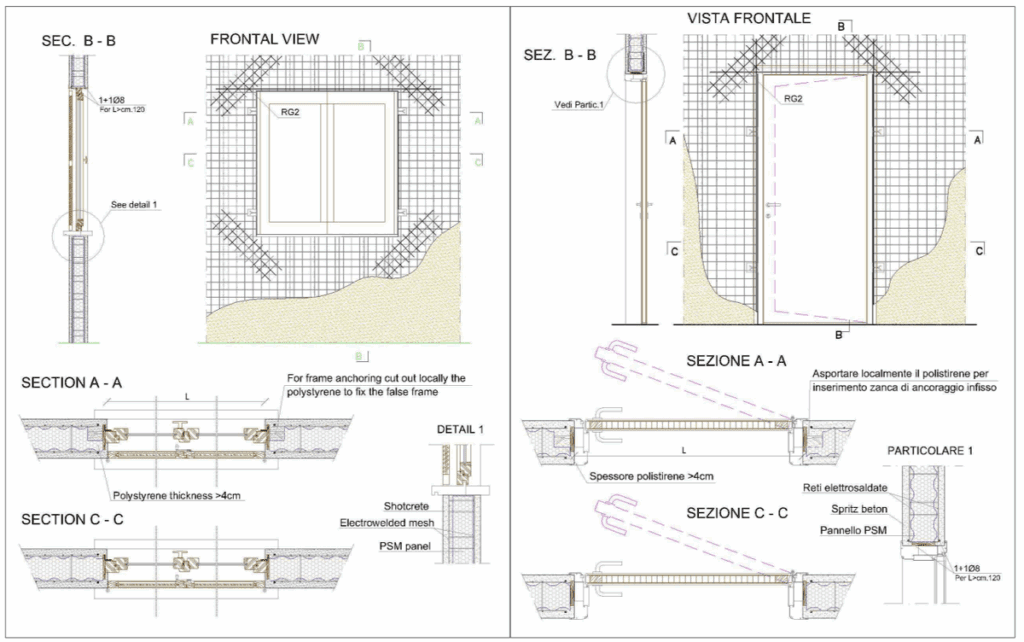

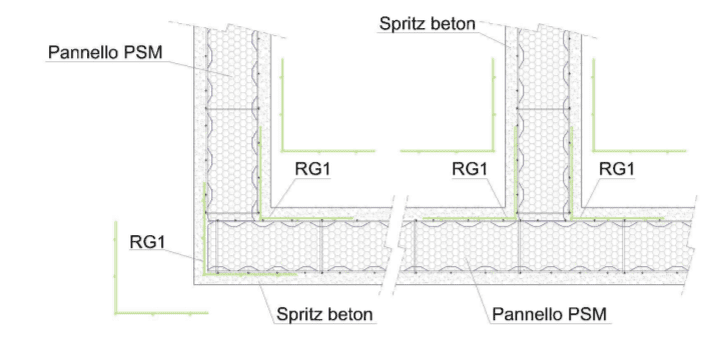

Все верхние части проемов должны усиливаться как с внутренней, так и с наружной стороны, путем закладки плоской усиливающей сетки RG2, располагаемой по углом 45°. Перемычки, в зависимости от их геометрии (высоты и длины), могут потребовать закладки дополнительной минимальной арматуры с обеих сторон, необходимость в которой подтверждается результатами проверок.

1.1.7 МОНТАЖ СЕТЕЙ ИНЖЕНЕРНЫХ КОММУНИКАЦИЙ

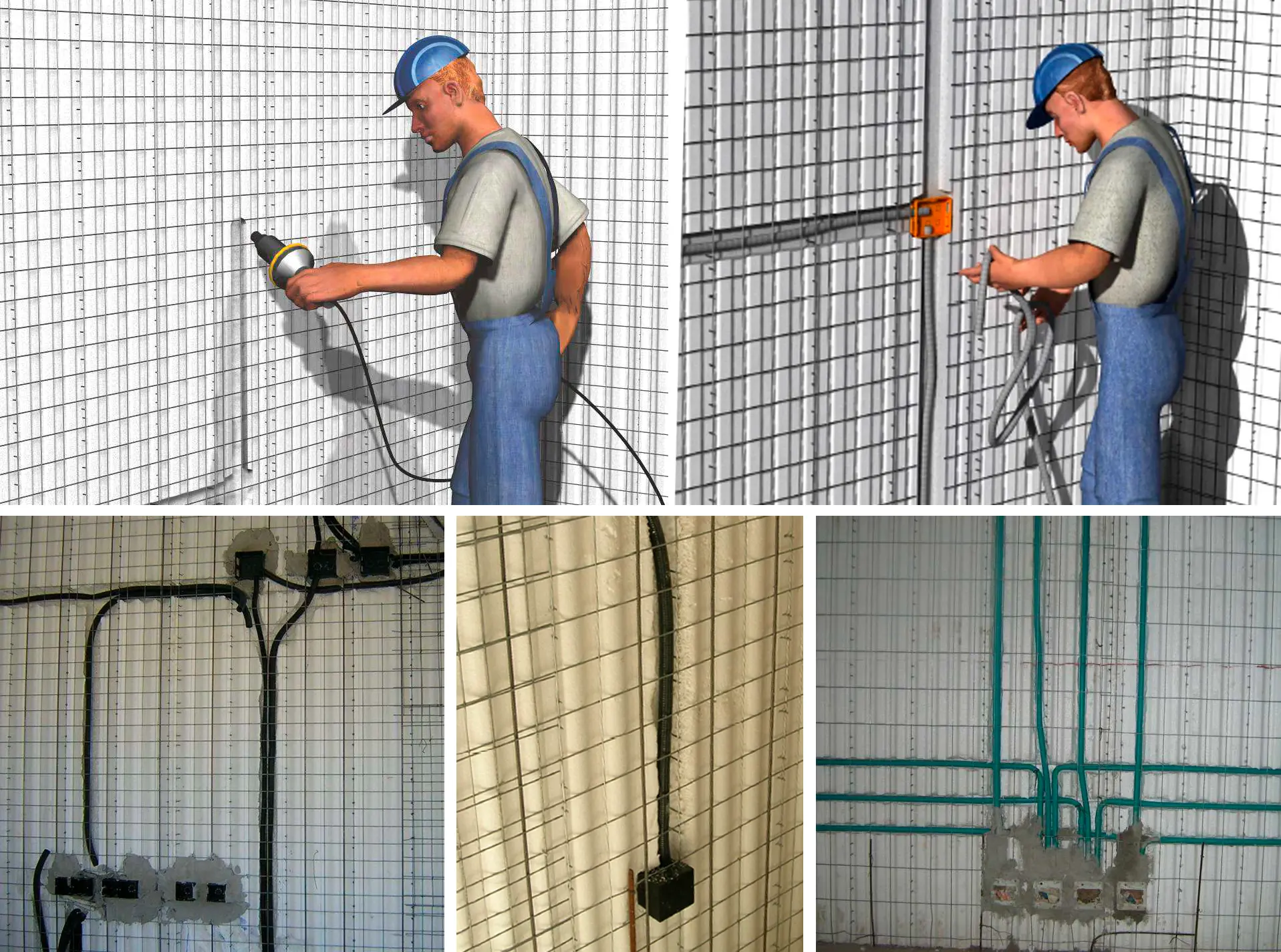

Прокладка гибких труб, линий систем электроснабжения, а также прокладка жестких труб сетей водоснабжения, отопления и канализации, выполняется после завершения монтажа панелей, и до набрызга раствора на стены.
Разметка маршрута прокладки сетей выполняется непосредственно на полистироле с помощью струи нагнетаемого горячего воздуха, как правило лучше использовать строительный фен, в крайних случаях можно использовать открытый факел, но при условии, что ваш пенополистирол не горюч. Рекомендуется выполнять прокладку маршрута сетей тщательно и осторожно во избежание чрезмерного уменьшения толщины полистирола из за сплавки, и для обеспечения слоя теплоизоляционного материала в стене постоянной толщиной минимально в 4 см.
В тех случаях, когда в силу определенных обстоятельств невозможно проложить сети инженерных коммуникаций здания в стене, необходимо будет проложить эти сети в навесном виде. Возможное разрезание сетки по местам закладки ответвительных коробок электроснабжения или прочих принадлежностей размерами выше стандартных, должно восстанавливаться и заделываться путем закладки плоских усиливающих сеток типа RG2, до замоноличивания набрызгом.
Места установки розеток, точек подключения воды можно усиливать наложением дополнительных сеток.
Обязательно составьте схему, если есть отклонения от проекта. В дальнейшем она может вас сильно помочь в случае возникновения нештатных ситуаций.
До момента набрызга проведите опрессовку труб отопления и водоснабжения, это поможет вам так же сэкономить много времени.
Если планируете установку систем сигнализации или проводную разводку интернет кабеля сделайте проект заранее и разведите провода слаботочки заранее. Лучше если вся разводка будет выполнена в гофре.
